悦见家人,诉不尽感恩思念。值此初冬时节,融创无忌海特别带来项目近期的工程进展,将美好生活蓝图用心呈现在您面前,许您一个温馨安宁的理想未来。

融创无忌海

项目工程进展

一期工程进度:

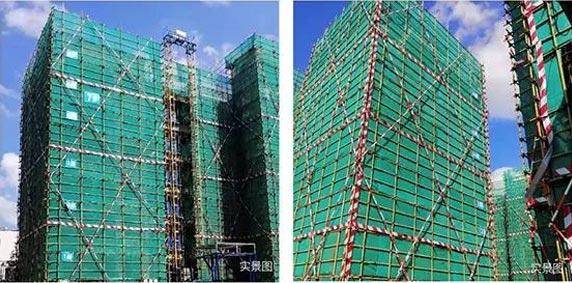

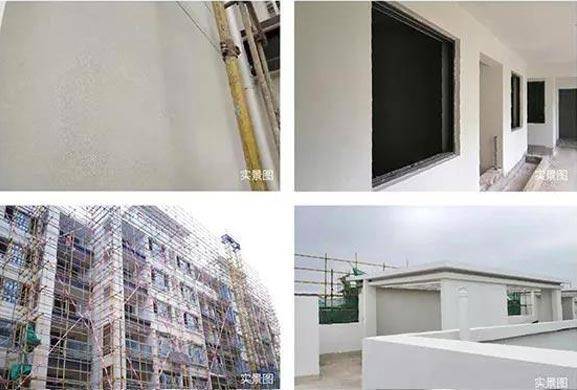

3#楼:2-6层内墙抹灰已完成,窗框完成80%,,3-6层外墙抹灰已完成,屋面花架女儿墙及屋面防水已完成;

9#楼:2-6层内墙抹灰、窗框安装、护栏埋板已完成,玻璃安装完成30%;6层外墙抹灰已完成90%;

10#楼:2-6层内墙抹灰、窗框安装、护栏埋板已完成,5-6层外墙抹灰完成,屋面女儿墙完成,屋面花架、塔楼浇筑已完成,涂料腻子完成30%;

11#楼:2-6层内墙抹灰、窗框安装、护栏埋板已完成;外墙涂料腻子完成80%,屋面防水施工已完成;

18#楼:2-6层窗框安装完成90%,外墙涂料完成20%;

19#楼:2-6层窗框安装已完成,玻璃开始安装完成20%;

20#楼:2-6层内外墙抹灰已完成,窗框安装完成80%,外墙涂料腻子完成70%;

21#楼:2- 6层窗框安装已完成、玻璃开始安装、防火门门框安装完成塞缝,外墙涂料腻子完成90%,装修开始进场;

22#楼:2- 6层窗框、防火门框安装完成,玻璃开始安装;外墙涂料腻子完成90%,屋面防水完成;

26#楼:2-6层内墙抹灰、窗框安装已完成,护栏埋板完成,屋面花架施工。

融创无忌海

二期工程进度:

1. 4#、5#、13#、14#楼主题结构均已完成至5层;屋面花架女儿墙及护栏埋板完成;

2. 6#、7#、12#、15#、16#、27#、28#楼主体结构及其相关安全文明措施、脚手架已完成,水电预埋等工作开始。
